2025年1月6日,前海深港合作区二单元区域集中供冷项目(二期)(以下简称“2号冷站二期”)竣工环境保护验收顺利通过专家评审,标志着经过10年的建设历程,2号冷站项目竣工环境保护验收全部顺利完成,成为前海合作区第一个完成整体竣工环境保护验收的冷站项目。

2号冷站二期竣工环境保护验收专家评审会

2号冷站二期项目位于前海桂湾片区核心商业区,冷站附建于卓越地块地下室,冷却塔位于卓越地块屋面,周边业态丰富,包括办公、商业、酒店、公寓等,项目环境保护要求高,工程实施难度大。项目实施过程中,冠亚·体育(集团)官方网站(以下简称“前海能源”)积极落实环评批复各项要求,严格按照《工业企业厂界环境噪声排放标准》(GB12348-2008)、《社会生活环境噪声排放标准》(GB22337-2008)与《声环境质量标准》(GB3096-2008)进行噪声控制,以满足声环境功能区二类标准为目标,平稳有序推动项目环保工程圆满完成。

创新技术组合应用  噪声控制全面覆盖

2号冷站二期项目首先从噪声源头进行了噪声控制,选用超静音冷却塔,设备运行过程中,噪声远低于常规冷却塔。降噪方案设计过程中,前海能源从噪声传播途径上下功夫,充分运用噪声与热气流模拟工具进行设计,通过噪声模拟清晰展示项目噪声分布情况。由于项目西侧紧邻公寓,最近处直线距离约20米,为尽可能减小对周边住户的影响,前海能源根据噪声模拟情况,采用“消声+隔声”的降噪方案,在冷却塔的进风和出风区域设置消声装置,其余位置通过隔声板进行封闭,有效提升了噪声控制水平,确保噪声排放达标。

设计阶段噪声模拟情况

强化安全质量管理  有效应对施工挑战

由于降噪工程施工要求高,而施工阶段周边商业仍在运营,人流、物流、车流密集,给项目施工带来了巨大挑战。在设备安装过程中,前海能源组织进行每日隐患排查,严守安全底线,始终坚持“问题不过夜”,顺利实现项目实施“零事故”。在降噪工程施工阶段,前海能源从设备的生产、组装、出厂等环节进行严格的质量控制,确保到场的设备满足质量要求,减少不必要误工、返工,现场安装高效有序。

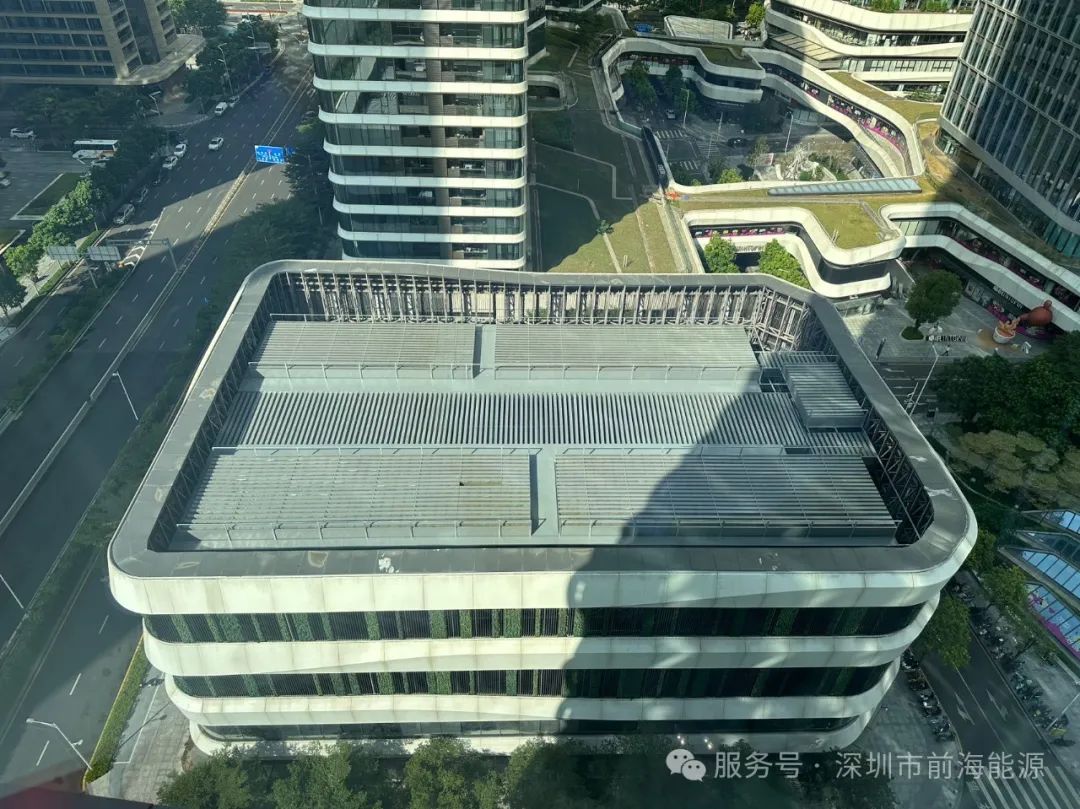

降噪工程实施前现场实景图

降噪工程实施后现场实景图

2号冷站二期竣工环境保护验收项目公示

精心策划组织验收  科学检测确保实效

降噪工程完成后,前海能源委托具备噪声检测资质的第三方单位进行噪声检测,在项目厂界和敏感点分别进行了连续2天的噪声检测,设置8个检测点,分布在厂界四个方向和敏感点4个典型楼层,检测结果均满足声环境功能区二类标准要求。在第三方检测合格后,经与前海管理局、市生态环境局南山管理局等主管部门沟通,前海能源依规组织竣工环保验收专家评审会,邀请了来自深圳市环境科学研究院等单位的3位评审专家组成专家组,施工单位、设计单位、监理单位及部分用户物业单位参与专家评审会。专家组实地踏勘项目现场,充分了解2号冷站二期项目工程建设、环保设施运行等情况,经过充分讨论,评审专家一致认为该项目环评批复要求的各项措施均落实到位,同意通过竣工环境保护验收。

2号冷站二期项目顺利通过竣工环境保护验收,标志着前海能源在环保领域迈出了坚实一步,不仅为项目后续运营打下扎实基础,更为区域能源同类型项目建设提供了有力参考。下一步,前海能源将继续做好冷却塔区域噪声排放监测,优化噪声控制措施,推动项目安全稳定运营,助力前海打造更高质量营商环境。

《工业企业厂界环境噪声排放标准》(GB12348-2008)

图片 图片

《社会生活环境噪声排放标准》(GB22337-2008)

《声环境质量标准》(GB3096-2008)

通讯员:前海能源公司 肖惠嘉
